Modernizacja infrastruktury obiektów wielofunkcyjnych KS Warta

Nazwa zadania:

Modernizacja infrastruktury obiektów wielofunkcyjnych KS Warta

Dysponent:

Poznańskie Ośrodki Sportu i Rekreacji

Ogólny opis zadania:

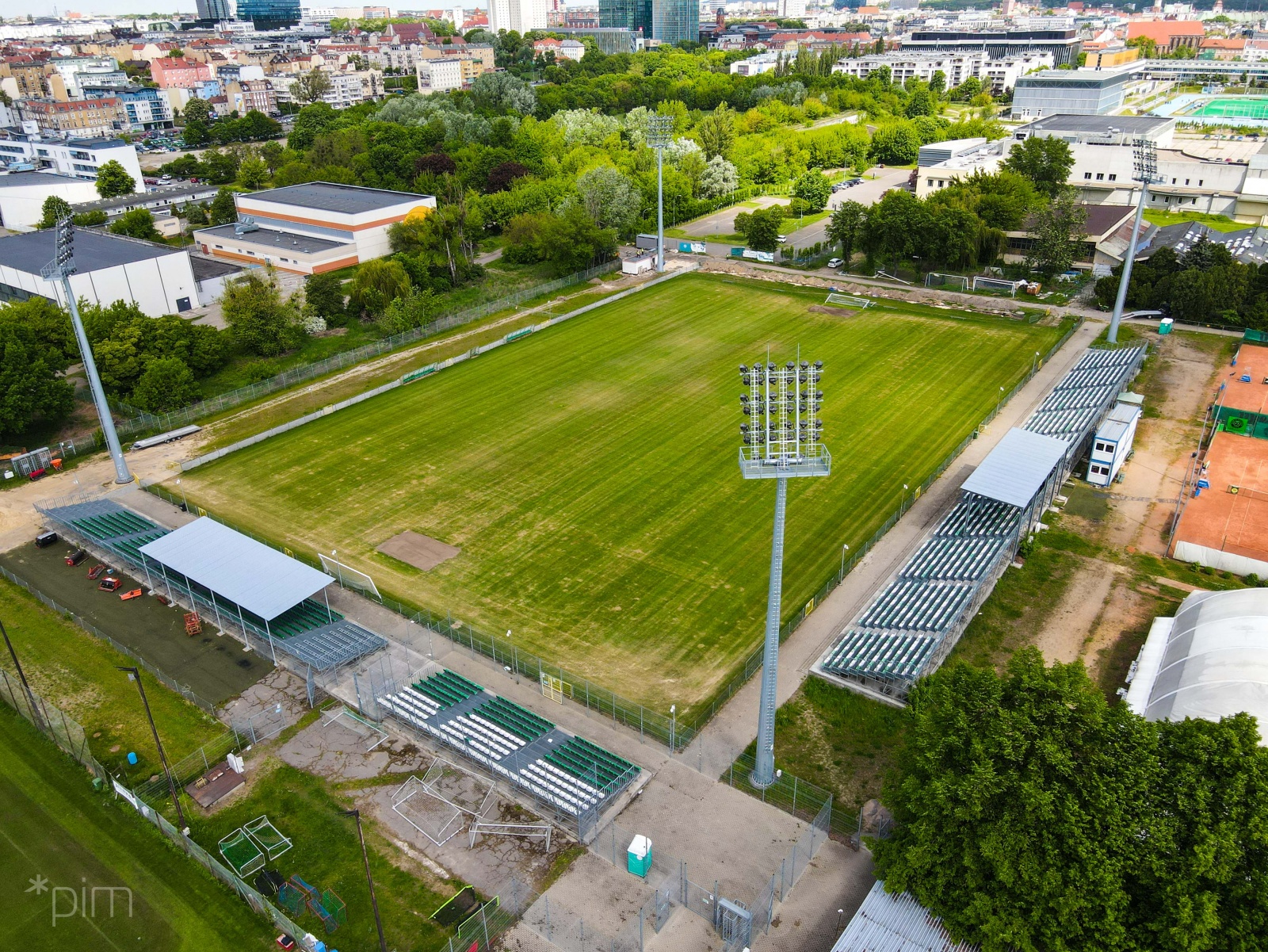

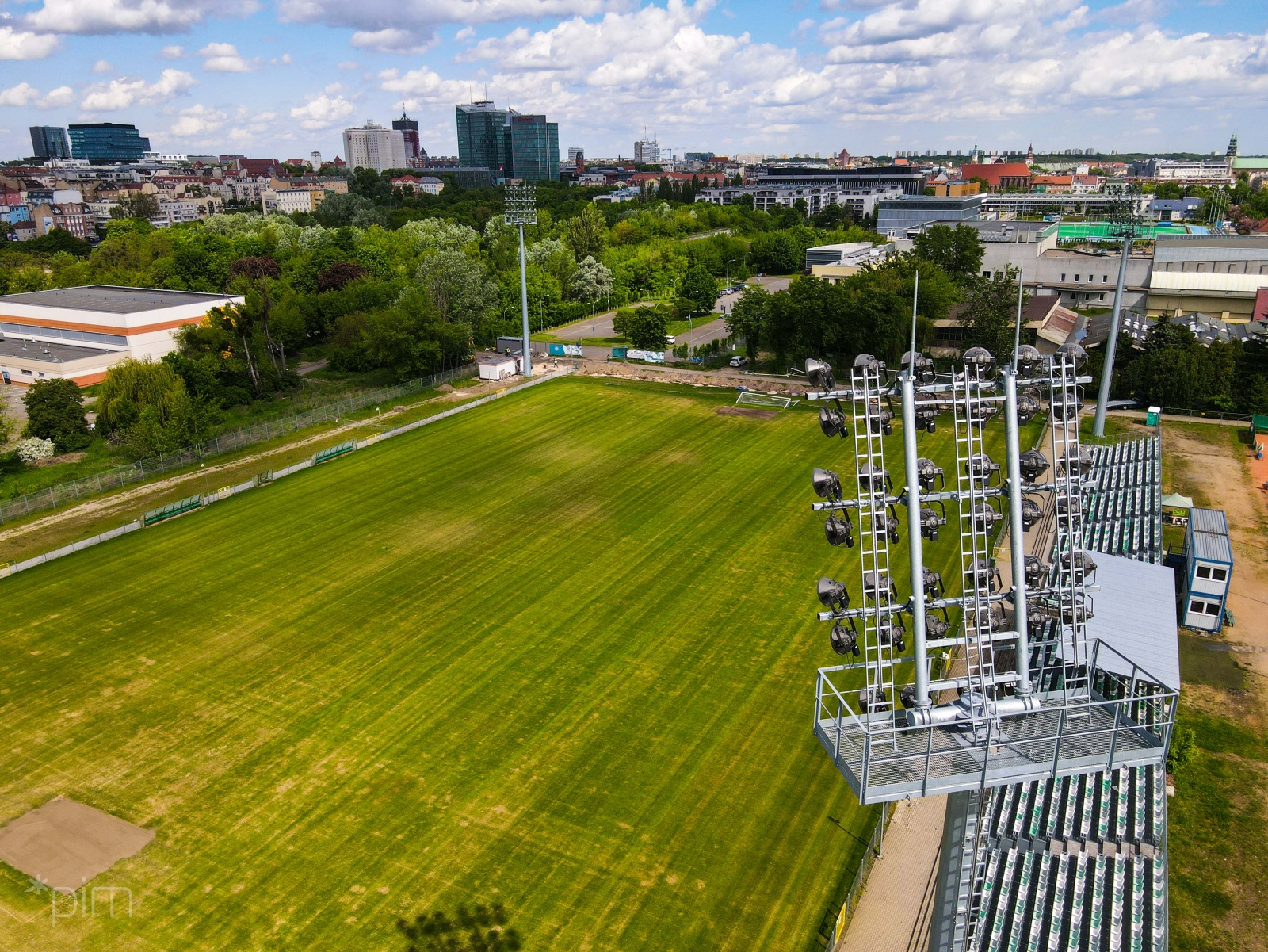

  • Budowa oświetlenia na stadionie przy ul. Droga Dębińska, realizowana w formule „zaprojektuj i wybuduj”. W ramach inwestycji powstały 4 wieże oświetleniowe o wysokości ok. 25 m, konstrukcje wsporcze do montażu opraw oświetleniowych, pomosty serwisowe wraz z balustradami i drabinami wejściowymi, kontenerowa stacja transformatorowa oraz instalacja oświetleniowa wraz z oprawami.

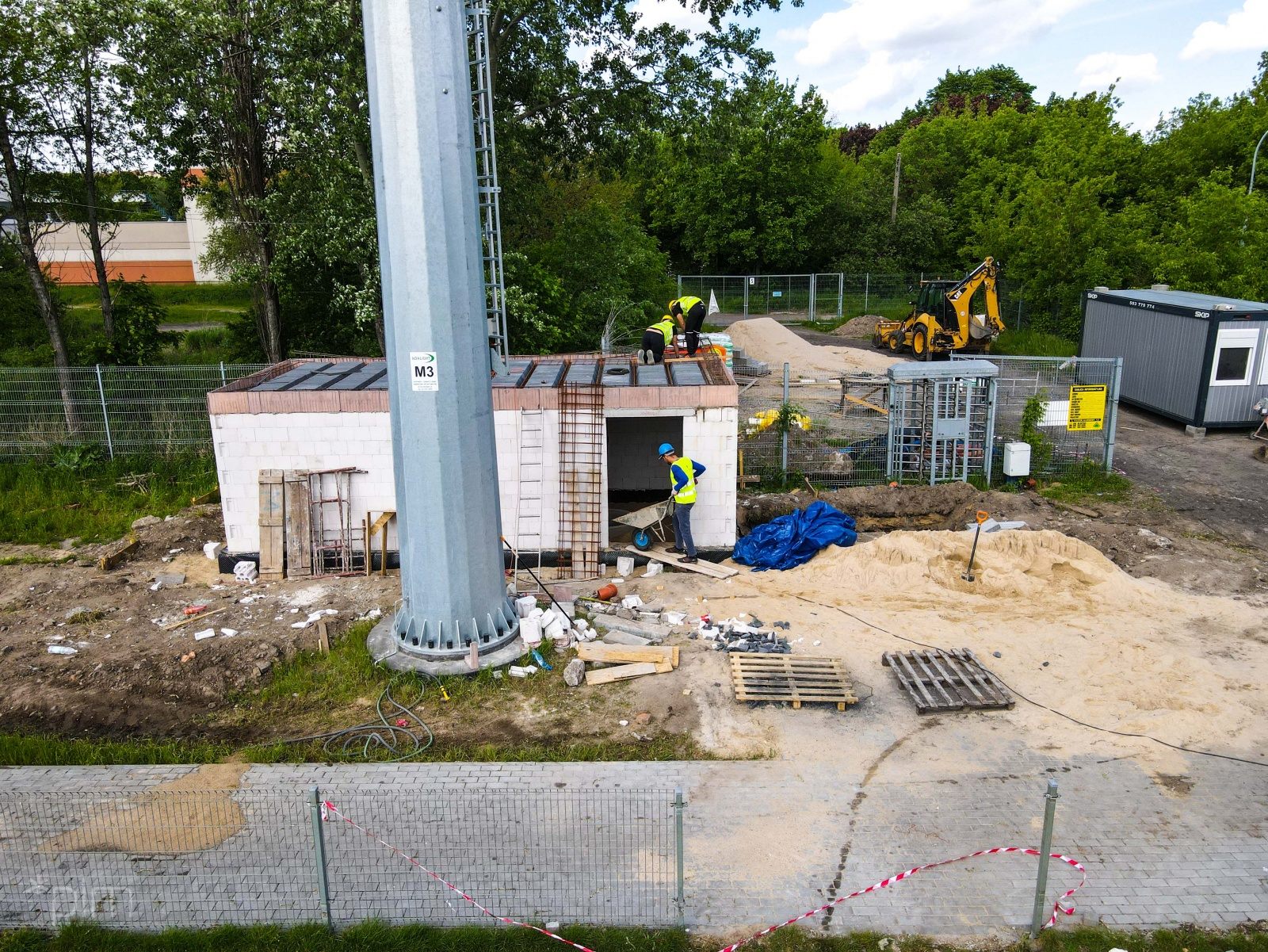

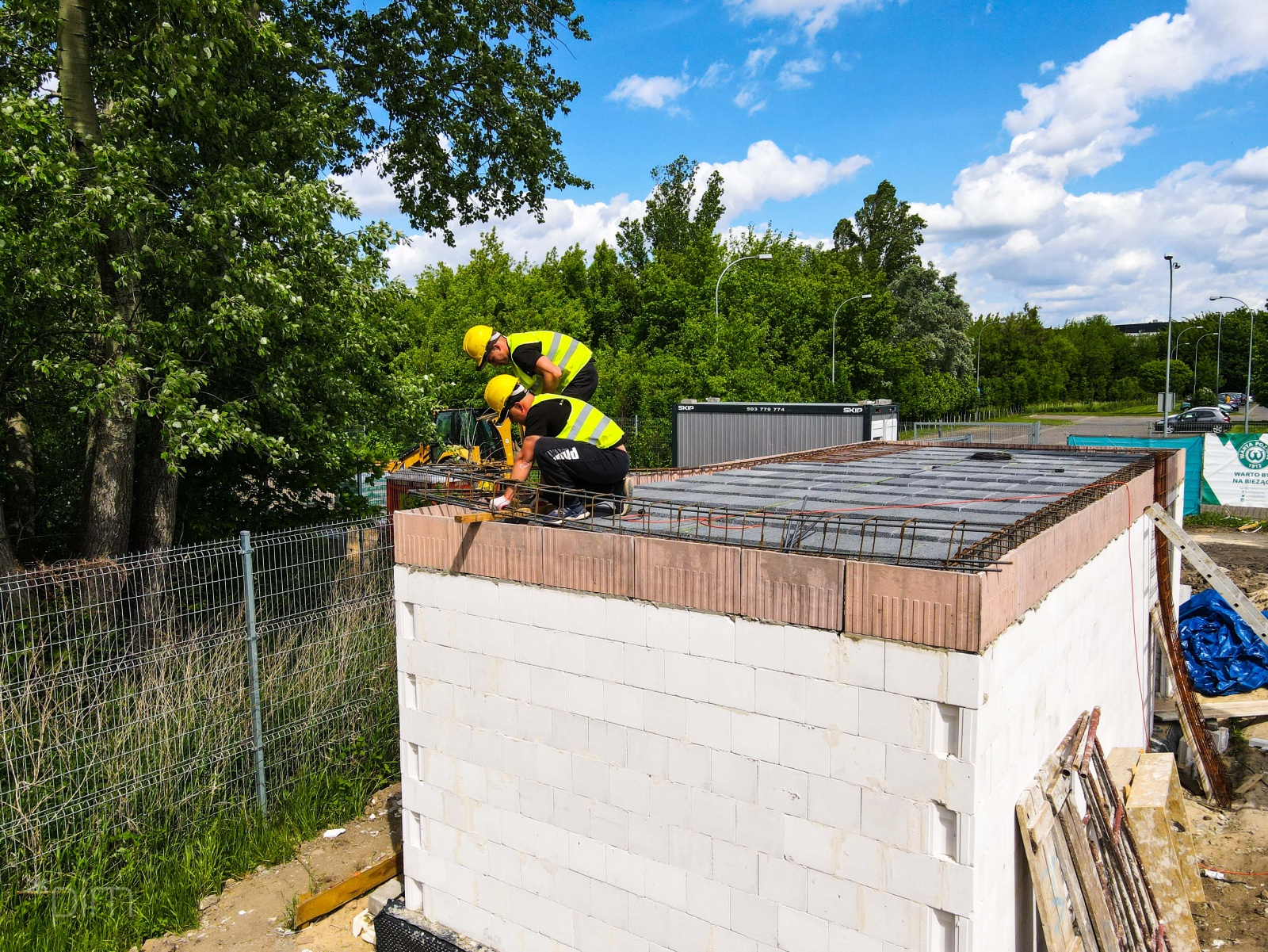

  • Budowa wolnostojącego, jednokondygnacyjnego budynku węzła cieplnego, w którym zamontowane zostaną urządzenia techniczne podłączone do sieci ciepłowniczej, wodociągowej i  kanalizacji sanitarnej oraz do instalacji służącej podgrzewaniu murawy.

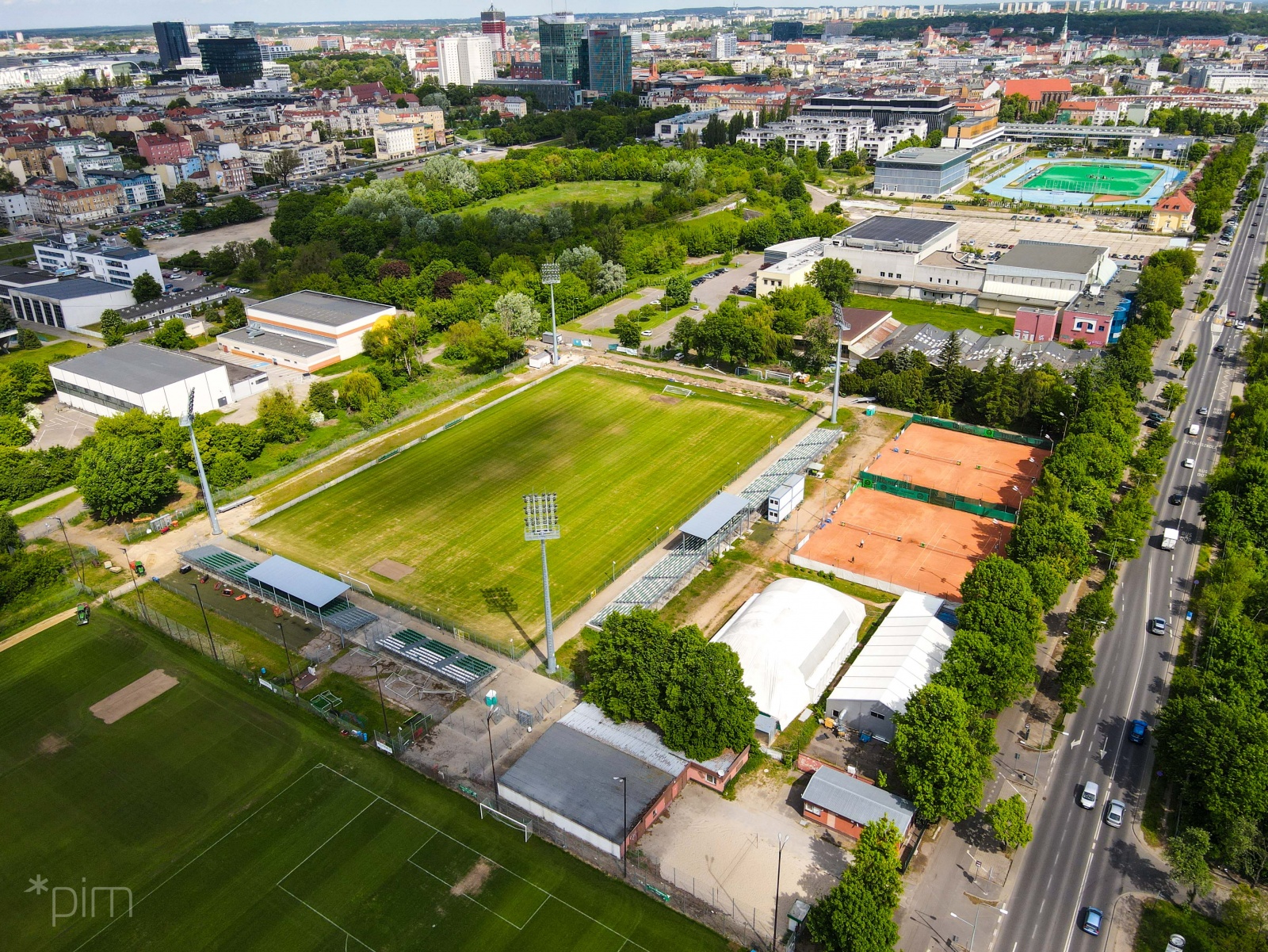

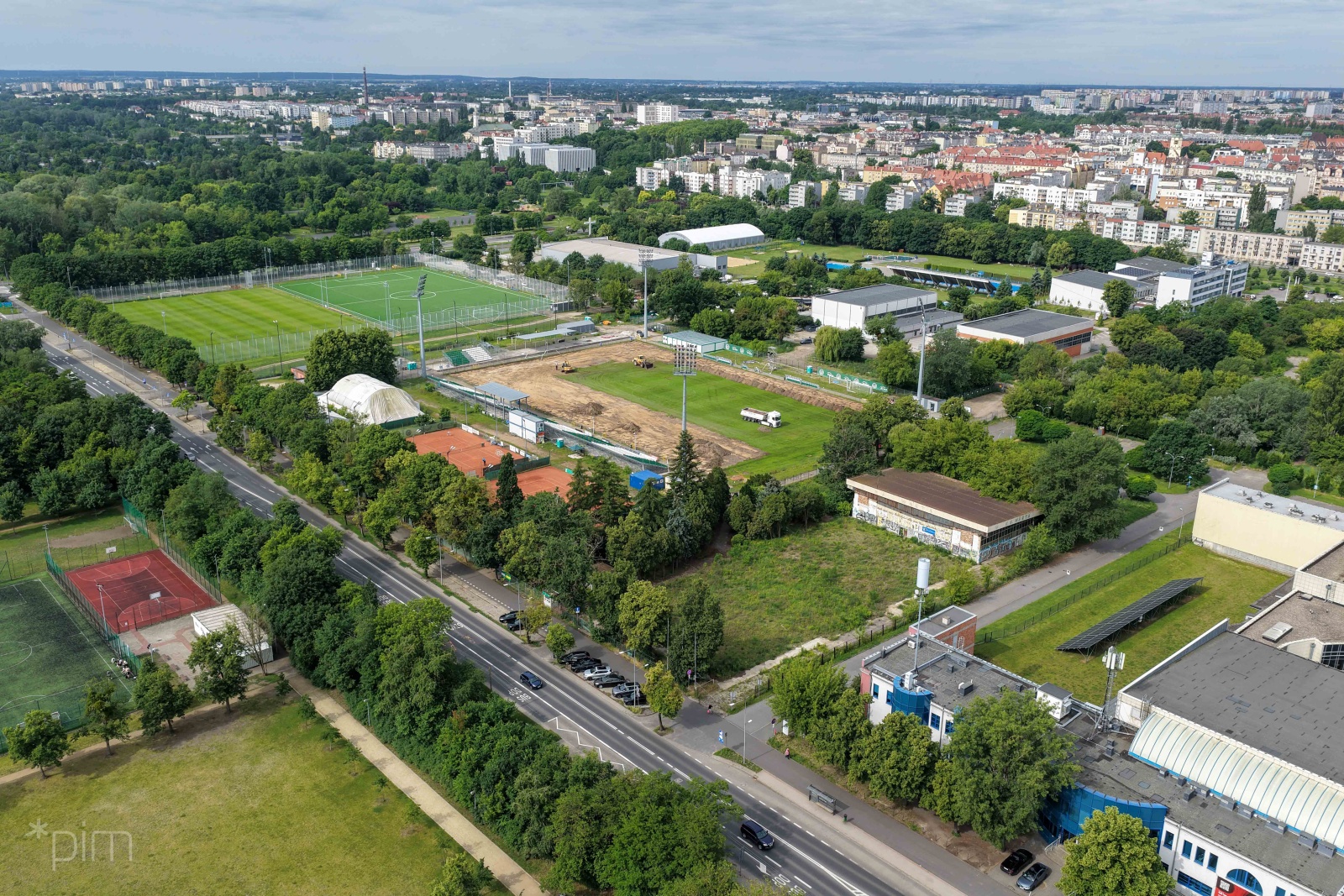

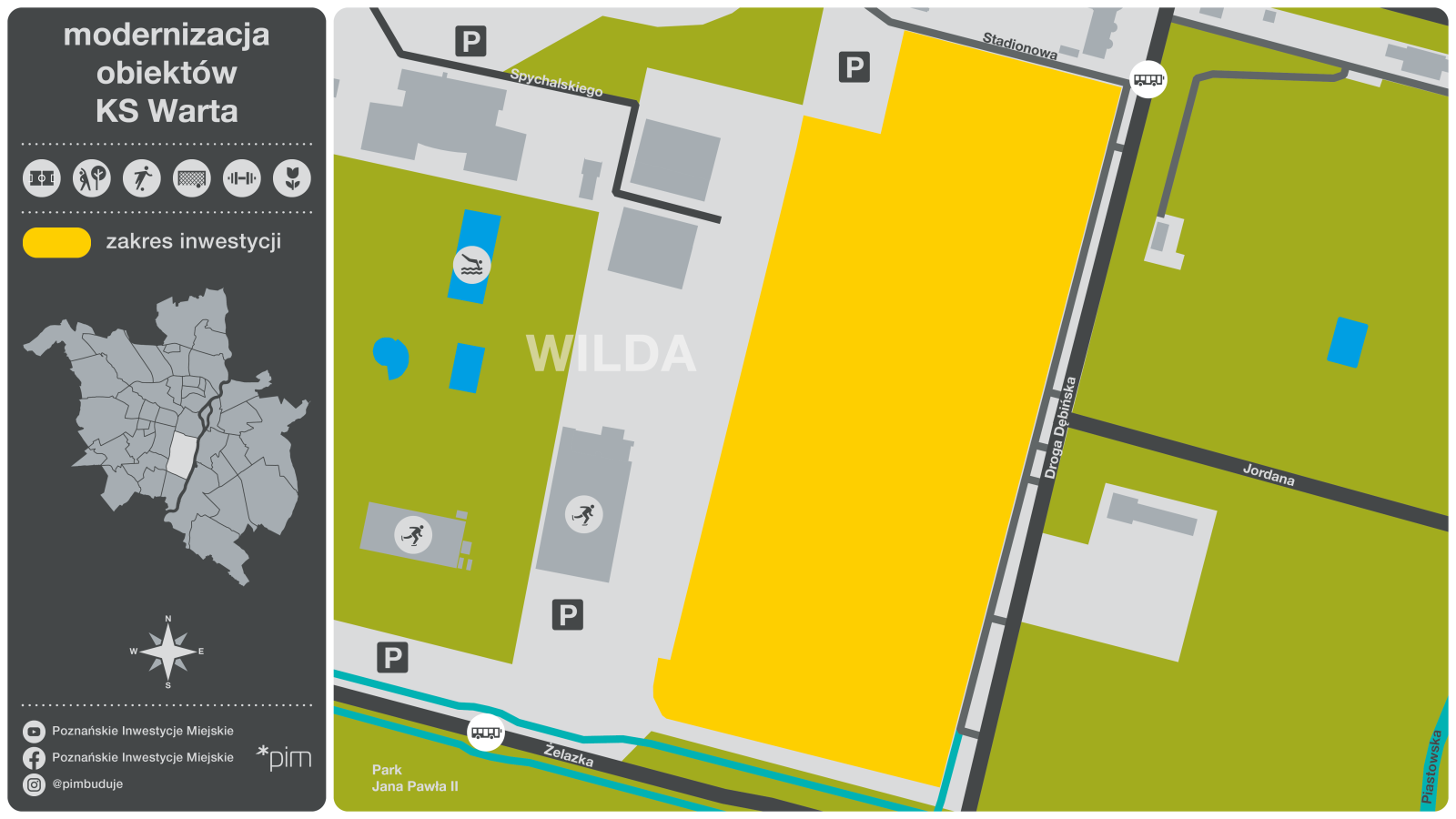

  • Przygotowanie projektu, na podstawie którego zostaną zagospodarowane tereny przy ul. Droga Dębńska 12. Będą mogli z nich korzystać nie tylko piłkarze, piłkarki, amp futboliści, szermierze i tenisiści Warty Poznań. Z założenia kompleks sportowy ma być otwarty dla mieszkańców nie tylko przy okazji imprez sportowych, dlatego projekt powinien też przewidzieć możliwość organizowania np. kina letniego. W ramach tego zadania powstanie projekt hali szermierczej o powierzchni 600 m kw. i wysokości 5-6 metrów mieszczącej dwanaście plansz. Przewidziano również obiekty dla tenisistów – powstaną cztery korty, w tym jeden zadaszony. Uzupełnieniem będą szatnie i zaplecze socjalne. Projektant będzie również odpowiedzialny za opracowanie dokumentacji potrzebnej do rozbudowy obiektów sportowych. Obejmie ona główne boisko sportowe z szatniami i zapleczem biurowo-socjalnym, a także trybuną na 4,5 tys. miejsc z opcją rozbudowy do 6 tysięcy miejsc. Ponadto przewiduje się zaprojektowanie modernizacji dwóch istniejących pełnowymiarowych boisk treningowych – jednego z naturalną nawierzchnią, a drugiego ze sztuczną trawą i zadaszeniem membranowym. Baza sportowa ma być przyjazna osobom z niepełnosprawnościami, a w projekcie mają znaleźć się rozwiązania ekologiczne.





Terminy:
  • II kwartał 2020 r. - termin zakończenia prac budowlanych związanych z budową oświetlenia
  • IV kwartał 2024 r. - planowane zakończenie prac projektowych i uzyskanie decyzji administracyjnych w zakresie boisk-treningowych
  • I kwartał 2025 r.  - planowane zakończenie prac projektowych zamiennych dla budynku socjalno-szatniowego przy hali do szermierki
  • I kwartał 2025 r. – planowane ogłoszenie przetargu na Wykonawcę robót budowlanych budynku socjalno-szatniowego przy hali do szermierki

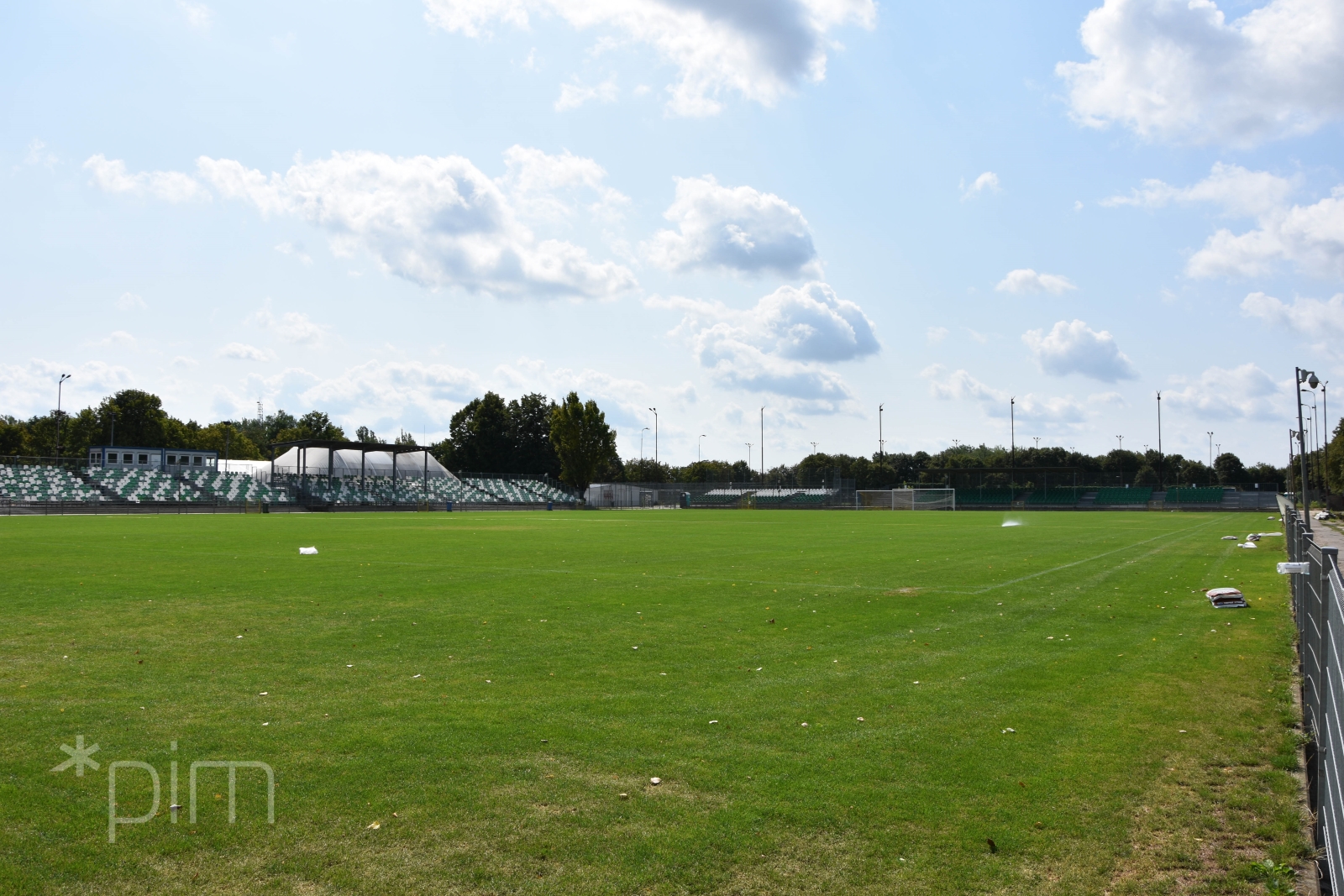

Aktualny stan realizacji:

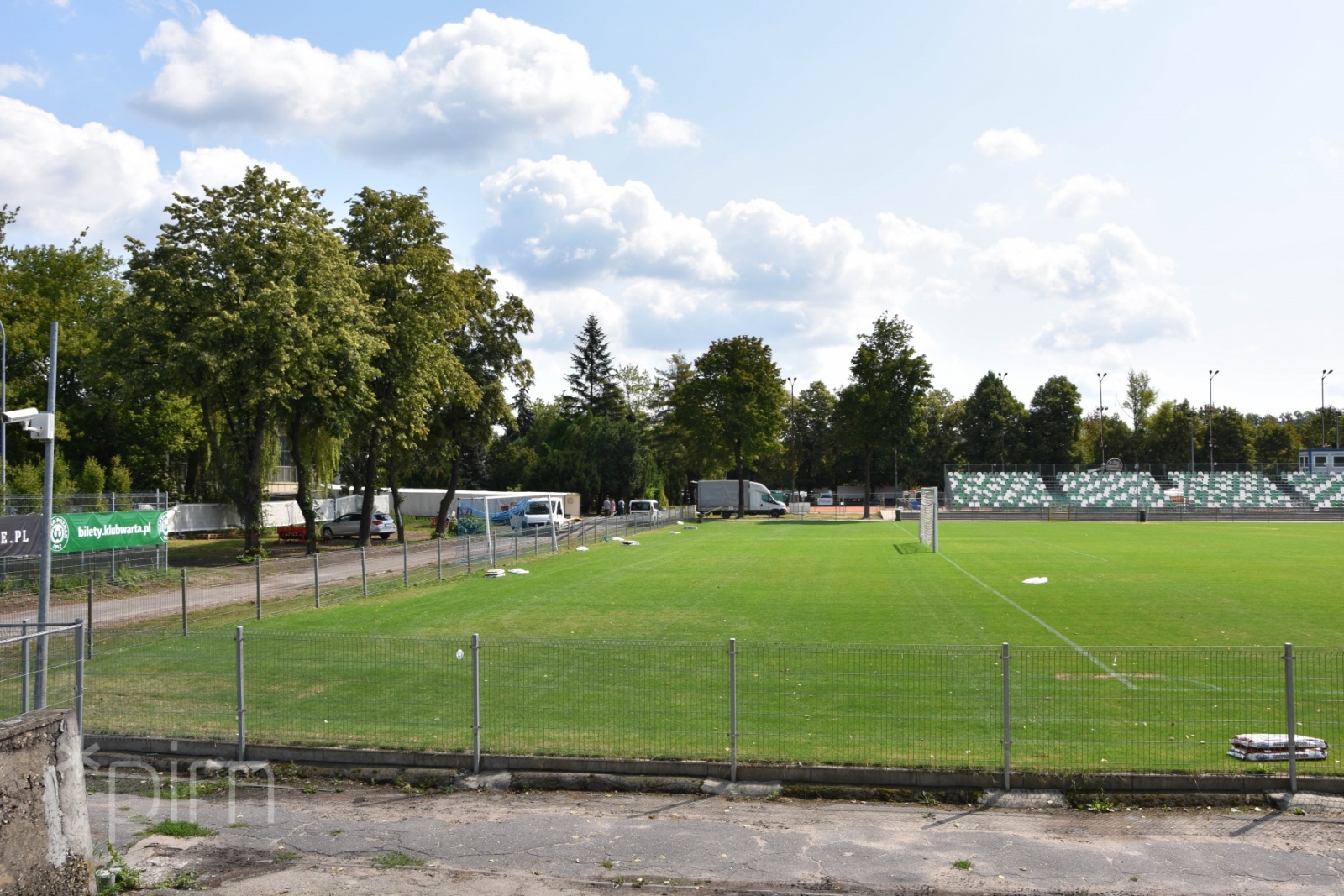

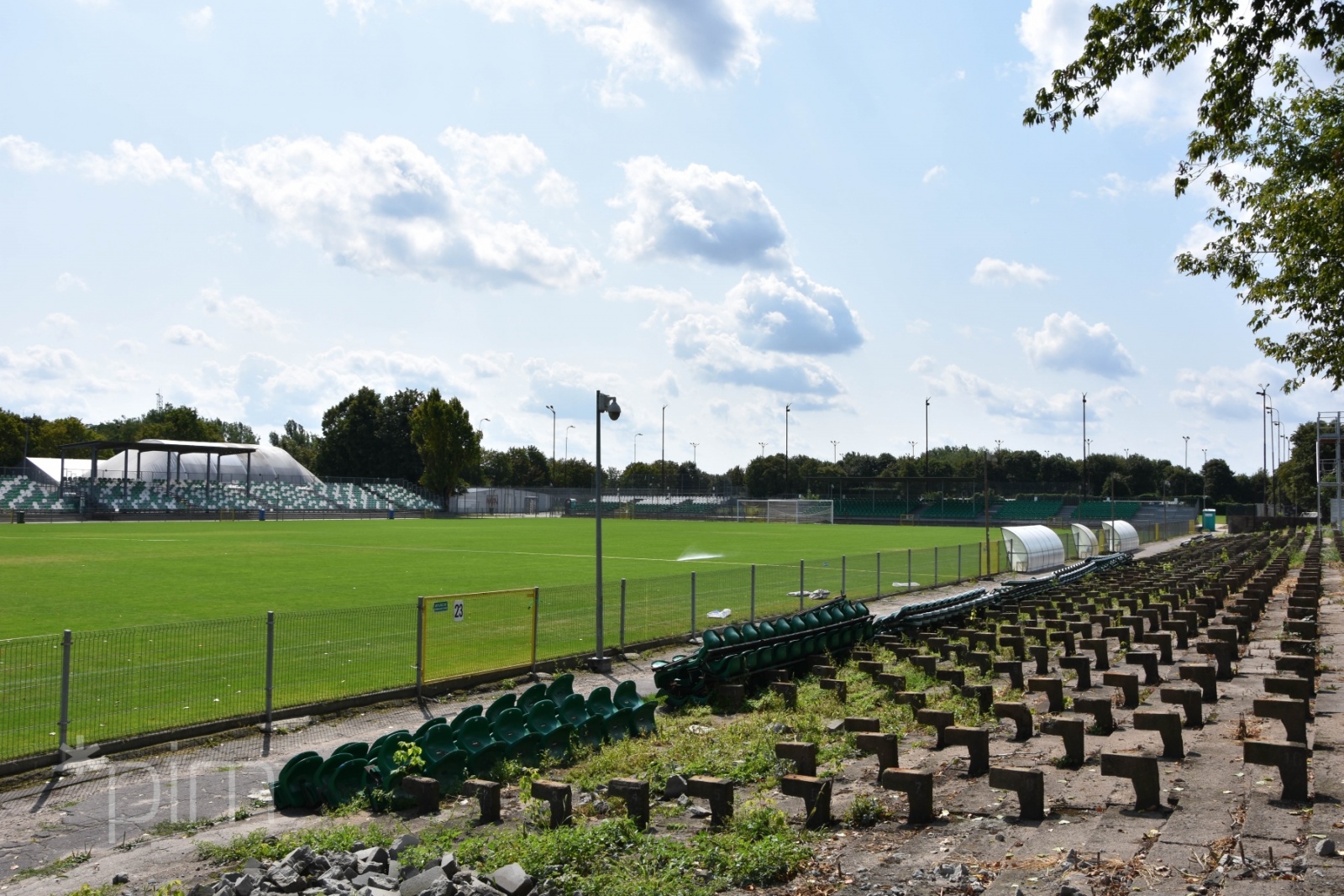

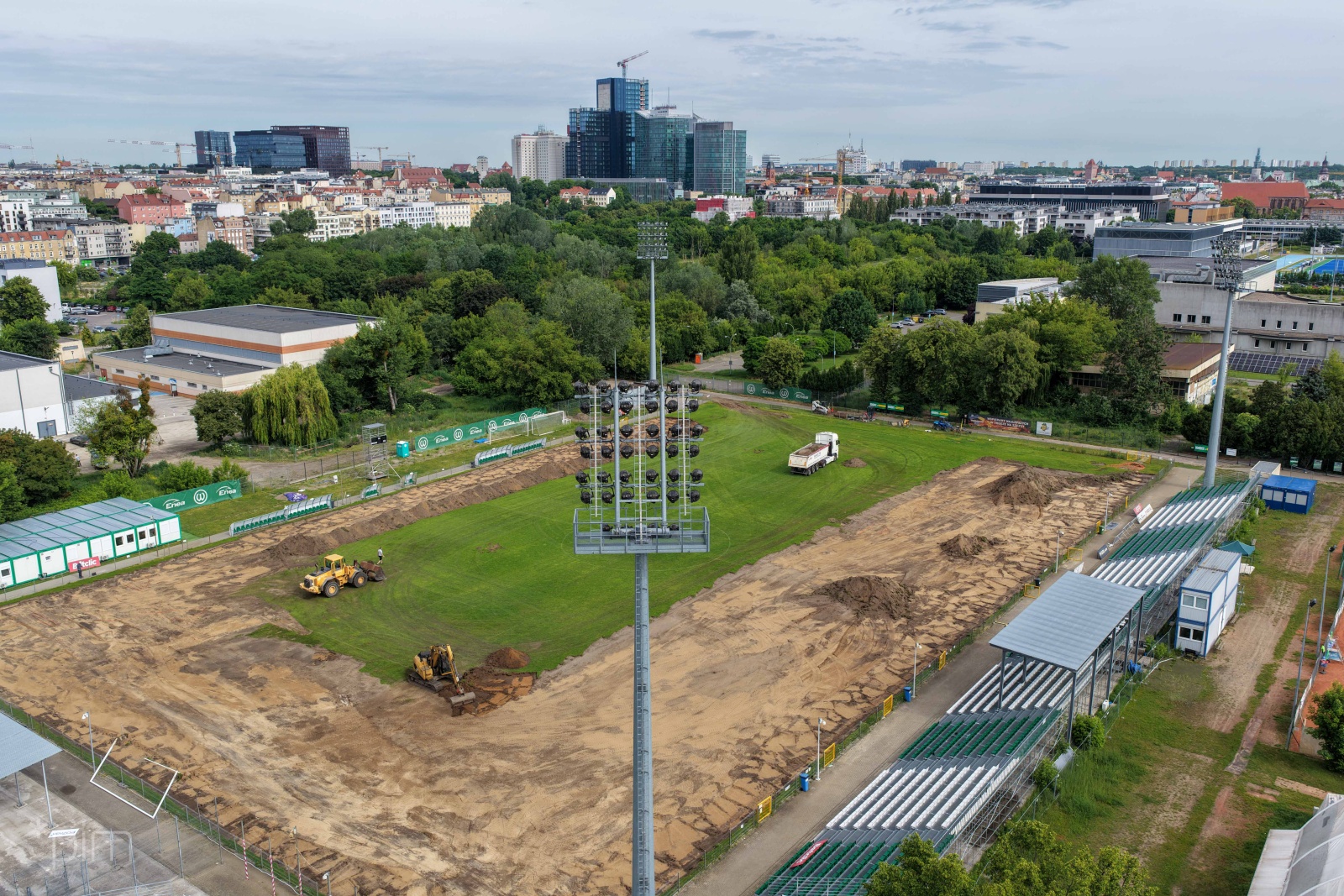

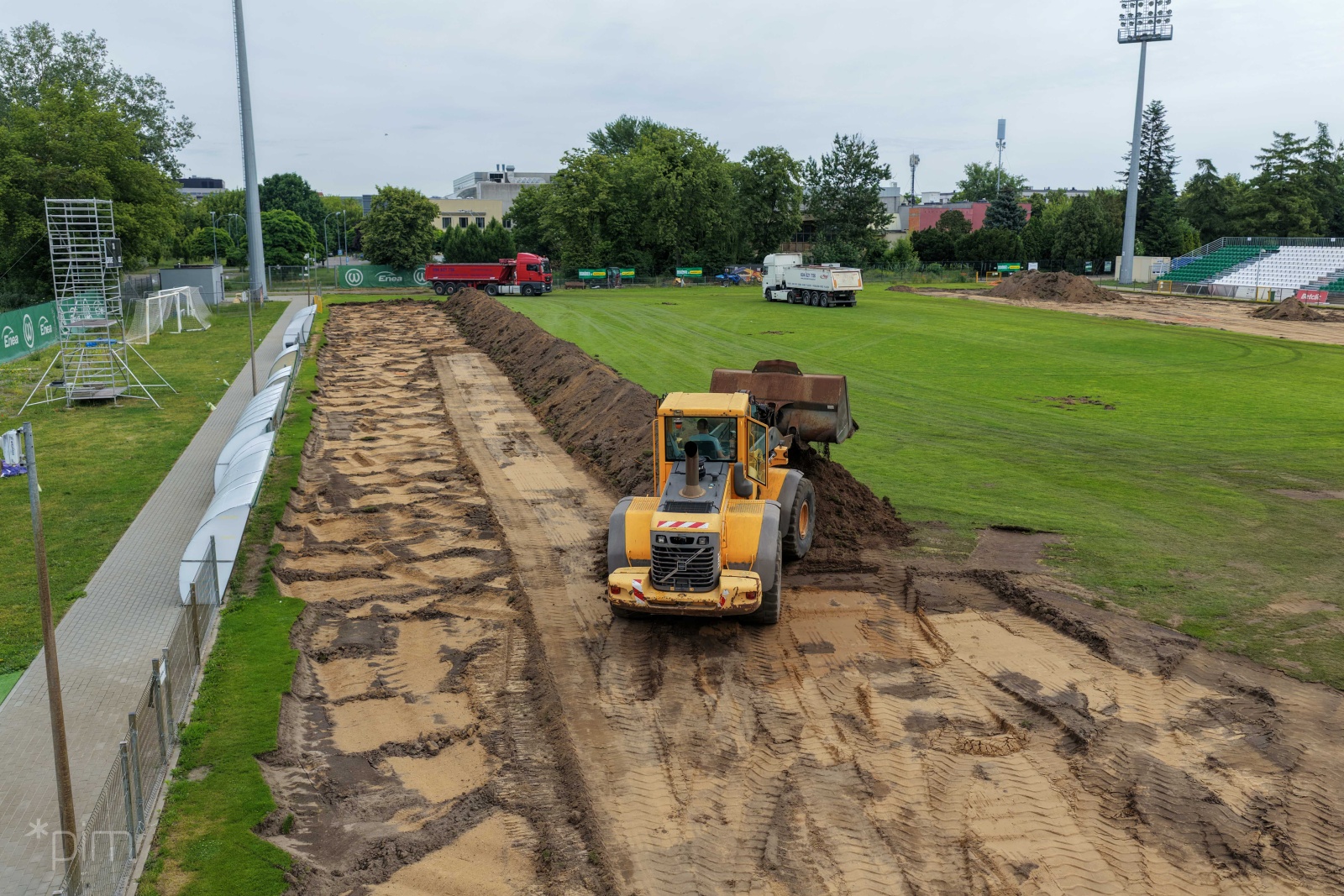

  • Zakończono roboty budowlane związane z budową oświetlenia.

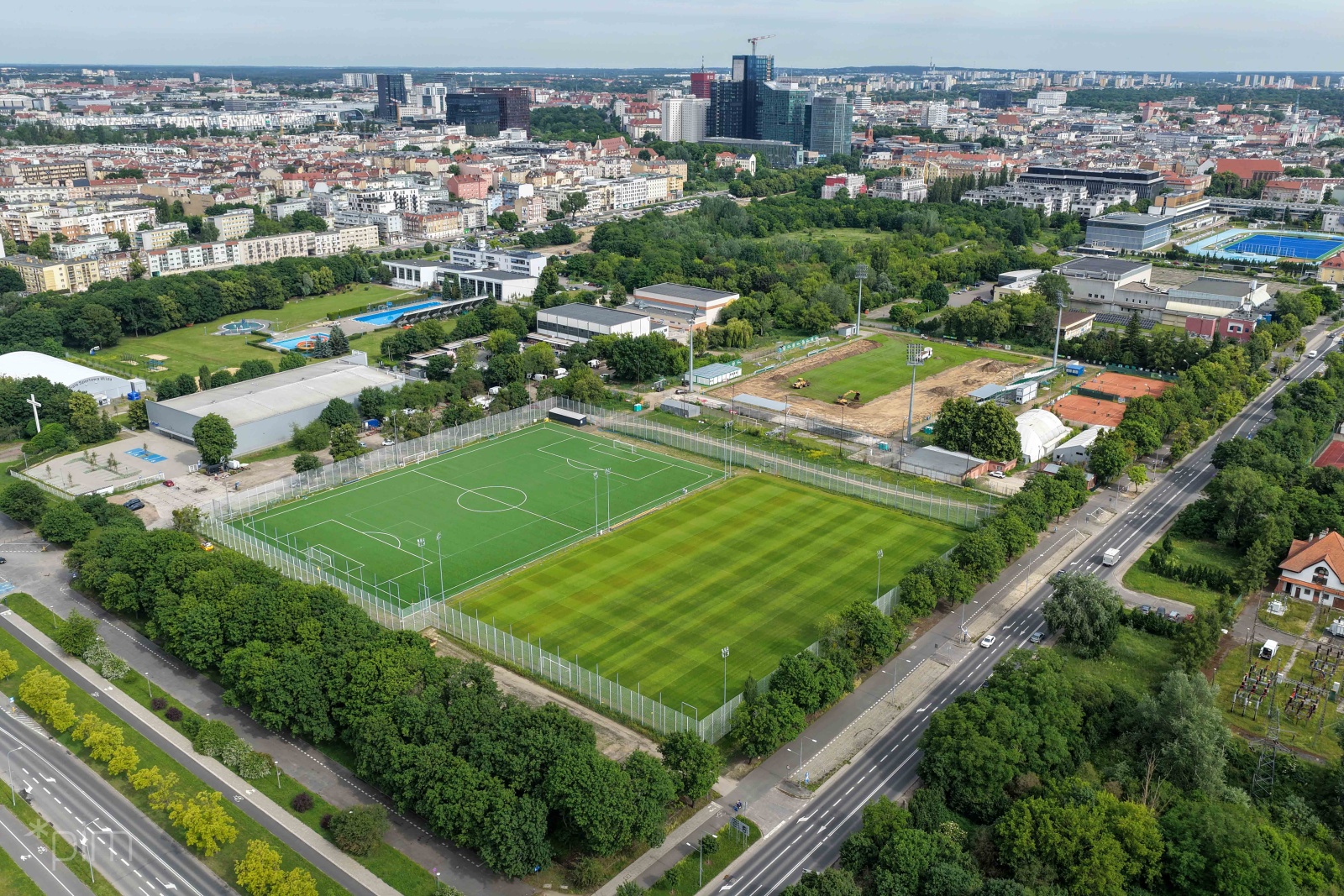

  • Uzyskano pozwolenie na budowę boisk treningowych

  • Trwają prace nad projektem zamiennym dla budynku socjalno-szatniowego przy hali do szermierki

Źródła finansowania:
  • Środki własne Miasta Poznania
  • Rządowy Fundusz Inwestycji Lokalnych
Autor: Łukasz Dolata
Data utworzenia: 27.11.2019
Osoba publikująca: Łukasz Dolata
Data publikacji: 25.02.2022 - 13:44
Aktualizacja: Zuzanna Szymczak
Data aktualizacji: 10.12.2024 - 09:45
